生命线安装施工方案!后附下载链接!
- 2026-09-21 09:13:24
生命线安装施工方案!后附下载链接!



↓↓↓点左下方“阅读原文”下载完整版本word或联系小编
一、方案概述
钢结构建筑高空作业过程中,作业人员在钢梁、檩条等构件上行走或操作时,面临极高的坠落风险,此类事故易造成严重人身伤害。为保障高空作业人员的生命安全,本方案通过在钢结构高空作业面临时安装钢丝绳作为“生命线”,作业人员将安全绳与生命线可靠连接,即使发生失足坠落,也能通过生命线悬挂身体,避免坠落到地面。
本方案设计的生命线需满足三大核心要求:安全可靠,具备足够强度和稳定性,能承受人员坠落时产生的冲击荷载;方便可行,布置不影响各道作业工序,便于作业人员操作使用;易于安装拆除,避免占用过多人力物力,确保工程工期和成本可控。
本方案适用于钢结构厂房、场馆等各类钢结构建筑的高空作业防护,涵盖生命线材料选型、布置设计、安装施工、使用维护、拆除流程及风险管控等全流程内容,为高空作业安全提供全面技术保障。
二、编制依据
《钢结构工程施工安全标准》(GB 51249-2017) 《建筑施工高处作业安全技术规范》(JGJ 80-2016) 《钢丝绳通用技术条件》(GB/T 20118-2017) 《钢结构高强度螺栓连接技术规程》(JGJ 82-2011) 本工程钢结构施工图纸、施工组织设计及现场实际施工条件 相关安全生产法律法规及行业安全管理规定
三、生命线选用材料及技术参数
(一)核心材料选型
(二)材料质量要求
所有材料必须具备出厂合格证、质量检验报告,进场前需进行外观检查和性能抽检,不合格材料严禁使用。 钢丝绳进场后需检查表面是否有锈蚀、断丝、变形等缺陷,断丝数不得超过规范允许范围(6×19+1钢丝绳断丝数≤6根),直径磨损量不得超过公称直径的3%。 固定钢管需检查壁厚、直线度及外观质量,不得有裂缝、孔洞、严重锈蚀等问题,钢管两端需进行打磨处理,避免尖锐边缘划伤钢丝绳。 U型绳夹需检查外观无裂纹、变形,螺纹完好,夹紧力矩符合要求,使用前需进行强度试验,确保夹紧可靠。
四、生命线布置设计
(一)布置原则
- 全面覆盖原则
:生命线需覆盖所有高空作业区域,确保作业人员在任何作业点都能可靠连接安全绳,无防护盲区。 - 不干扰施工原则
:生命线布置不得影响钢结构安装、焊接、涂装及后续屋面板安装等工序的正常进行。 - 受力均衡原则
:生命线固定点需分布均匀,确保各固定点受力均衡,避免单点受力过大导致失效。 - 便于移动原则
:生命线布置需适应作业人员移动需求,减少跨区域作业时的安全绳切换频次。

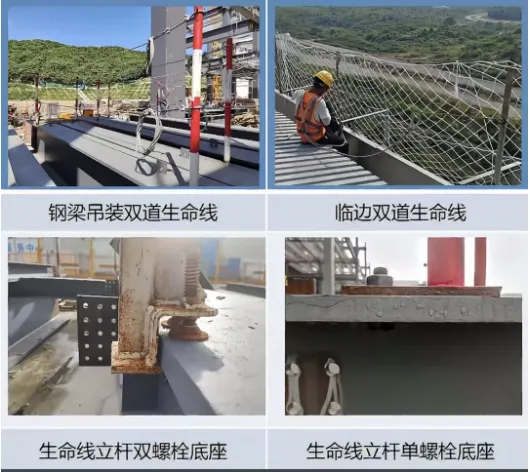

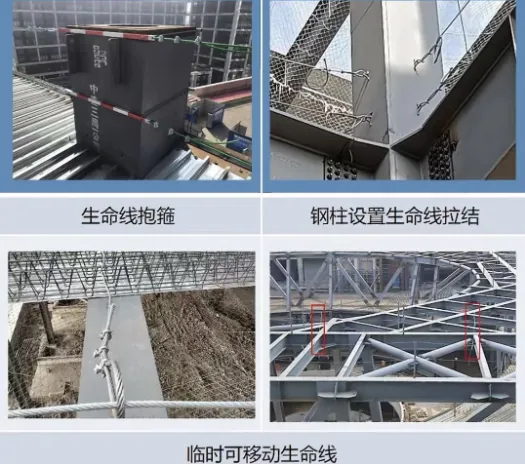

(二)具体布置方案
- 主生命线布置
:在建筑物四周沿外墙钢结构布置一圈主生命线,固定点间距≤6m。 - 次生命线布置
:沿钢梁长度方向,每隔一根轴线布置一条次生命线,与主生命线垂直相交,固定点间距≤5m。 - 生命线高度
:安装高度比钢梁顶面高出1.0~1.2m,避免安全绳与钢梁边缘摩擦受损。 - 转角及交接处理
:转角处采用圆弧过渡,交接处采用专用连接件固定。 - 特殊区域加强
:在钢梁拼接处、檩条安装密集区等风险较高部位,固定点间距缩短至3~4m。

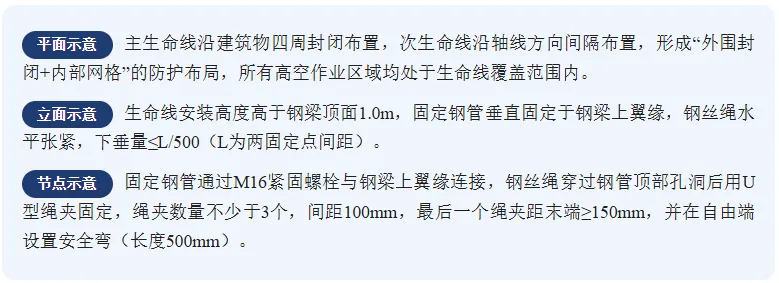

(三)布置示意图

五、生命线安装施工
(一)施工准备
1. 技术准备
组织施工人员进行方案交底和安全技术培训,熟悉生命线布置要求、安装工艺及安全注意事项。 核对钢结构施工图纸,确认生命线固定点位置、钢梁标高、轴线间距等关键数据。 制定详细的安装作业计划,明确各班组分工、施工顺序及进度要求。
2. 人员准备
3. 设备及工具准备

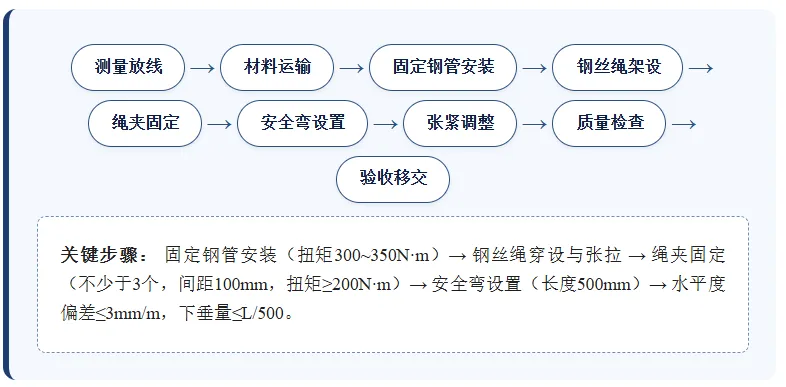

(二)安装施工流程

三)安装质量标准
固定钢管安装牢固,垂直度偏差≤3mm/m,顶部钻孔无毛刺。 钢丝绳张紧适度,表面无锈蚀、断丝,水平度偏差≤3mm/m,下垂量≤L/500。 U型绳夹安装规范,数量足够,方向正确,紧固扭矩达标。 生命线覆盖所有高空作业区域,无防护盲区。 安全弯设置规范,长度符合要求。
六、生命线使用规范及维护要求
(一)使用规范
作业人员必须经过专项培训,方可进行高空作业。 必须将双钩安全带的其中一根安全绳与生命线可靠连接,另一根固定于其他牢固构件上,实行双重防护。 作业过程中安全绳始终与生命线连接,不得解开。 切换生命线时,必须先连接新生命线,确认牢固后方可解开原连接,严禁同时解开两根安全绳。 严禁在生命线上悬挂重物或作为其他用途。 遇大风(≥6级)、暴雨、雷电等恶劣天气,停止高空作业。
(二)日常维护要求
建立维护台账,每天作业前和作业后全面检查。 检查内容:钢丝绳锈蚀/断丝/磨损、绳夹松动、固定钢管倾斜、安全弯状态、张紧度等。 断丝超过6根或磨损量超过3%立即更换;绳夹松动及时紧固;安全弯被拉直需检查并重新设置。 每周全面维护(清洁、涂防锈油),每月专项检查并评估。
七、生命线拆除流程
(一)拆除原则
- 分步分块拆除
:与屋面板安装同步,不得一次性全部拆除。 - 安全优先
:拆除人员做好个人防护。 - 不干扰施工
:与屋面板安装进度协调。

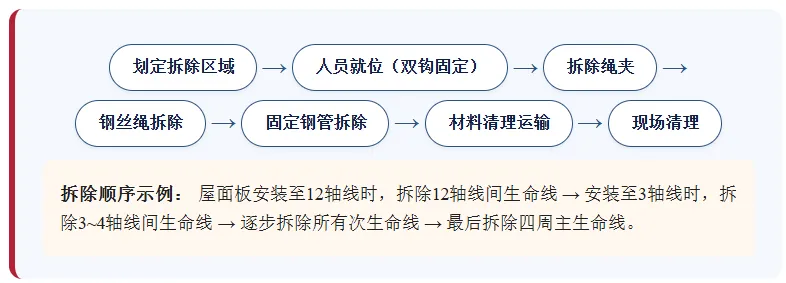

(二)拆除流程

三)拆除安全要求
拆除人员必须佩戴双钩安全带,全程至少一根安全绳固定于牢固构件。 严禁抛掷任何材料、工具,所有物品通过吊具运输。 下方设置警戒区,专人监护。 严格按顺序拆除,不得提前拆除未完成屋面板安装区域的生命线。
八、风险评估及防控措施
通用防控措施
建立安全生产责任制,现场负责人为第一责任人。 所有高空作业人员必须经过专项安全培训。 作业前进行安全技术交底,签字存档。 配备急救箱、救援绳索等应急救援物资。 制定应急救援预案,定期演练。 安全员全程巡查,严禁酒后上岗、疲劳作业。
