暖通风管、水泵总返工?中建三局安装公司《暖通分册》169页工艺!9大工序照着干一次过,原文可!
- 2026-10-14 09:54:32
中建三局第一建设工程有限责任公司安装公司
《机电安装工程施工工艺标准》暖通工程分册逐节精读
暖通风管、水泵总返工?中建三局《暖通分册》169页工艺,照着干一次过
169页 · 32项工艺 · 9大工序拆解 · 源文件原文页逐段对照
依据说明:本文解读的中建三局第一建设工程有限责任公司安装公司《机电安装工程施工工艺标准》(暖通工程分册);文中做法与尺寸均来自该文件原文,仅作学习交流,现场以设计图纸和现行国家、行业标准为准。
支架是全现场最容易“随手做”的活。我在一个项目见过冷冻水立管直接用角钢抱箍卡在剪力墙上,没做隔热木托、没做导向支架,运行半个月保温层就磨破了。原文的第一章,直接把承重支架、固定支架、导向支架和伸缩节的位置画清楚了。

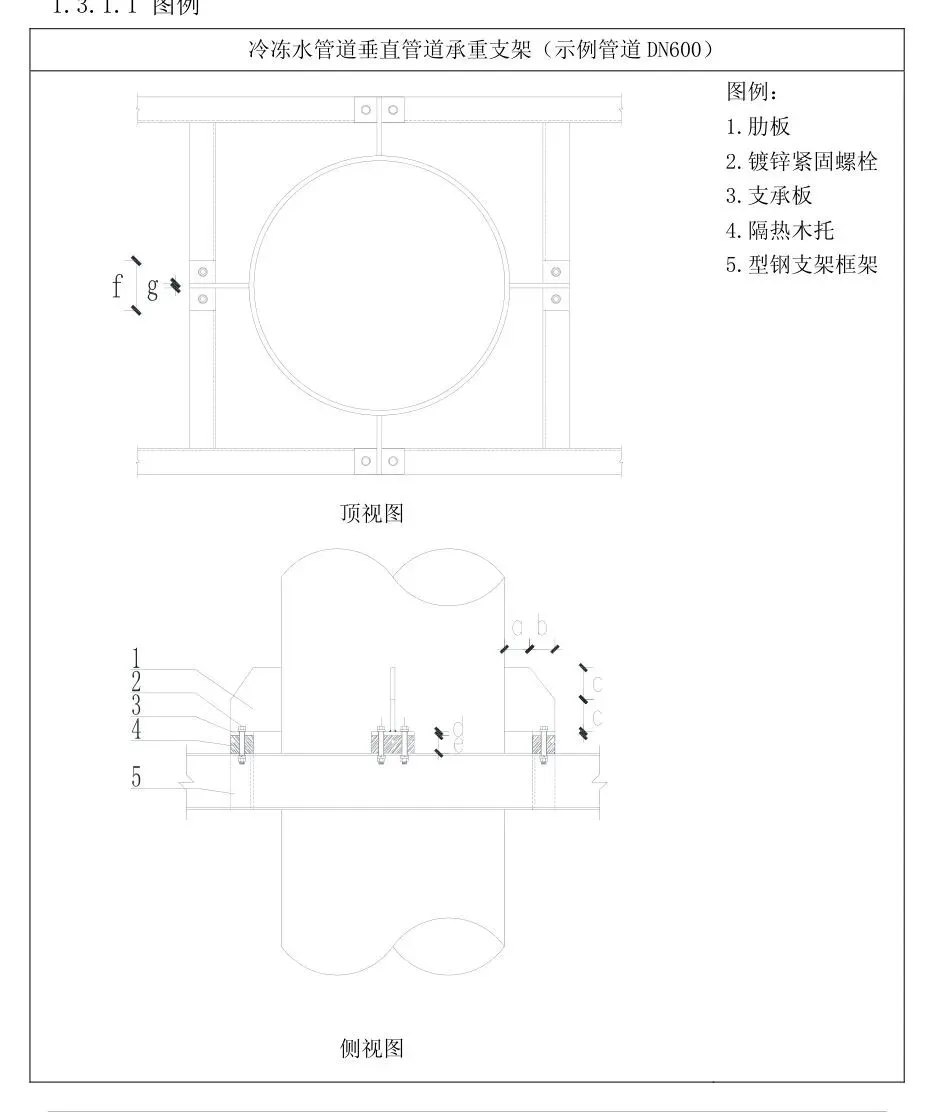

▲ 源文件第12页(印刷页2)|冷冻水管道垂直管道承重支架详图一:顶视图、侧视图及图例(1肋板 2镀锌紧固螺栓 3支承板 4隔热木托 5型钢支架框架)——引自暖通分册(一)垂直管道支架
1. 🔴 最容易做错的地方
①保温立管支架不做隔热木托,钢管与支架直接金属接触;②一根立管只做一个承重支架、不做导向支架,热胀冷缩时管道乱窜;③支架框架紧贴楼板,套管和保温没地方做。
2. 📕 原文适用范围与规格(照抄照对)
承重支架适用于DN200以上冷冻水系统及其它保温立管;固定支架适用于所有型号冷冻水系统及其它保温立管。型钢与DN对应:DN200~250用C12、300~350用C14、400~600用C16,配套M8~M12镀锌紧固螺栓。
3. ✅ 现场照着做
①立管按“承重(固定)支架+导向支架+伸缩节”成套设置;②支架框架底部距楼板完成面不小于150mm,给套管和保温留位置;③支架横担与管道之间垫隔热木托,别让钢管和支架硬碰。
机房是暖通的门面,也是验收最爱挑的地方。排气阀的排水如果各排各的,机房地面积水、管沟返臭,运行一年全是锈。原文把机房布置给得很具体:排水集中、色带宽窄和角度、落地支架潮湿处做水泥护墩,都有数。

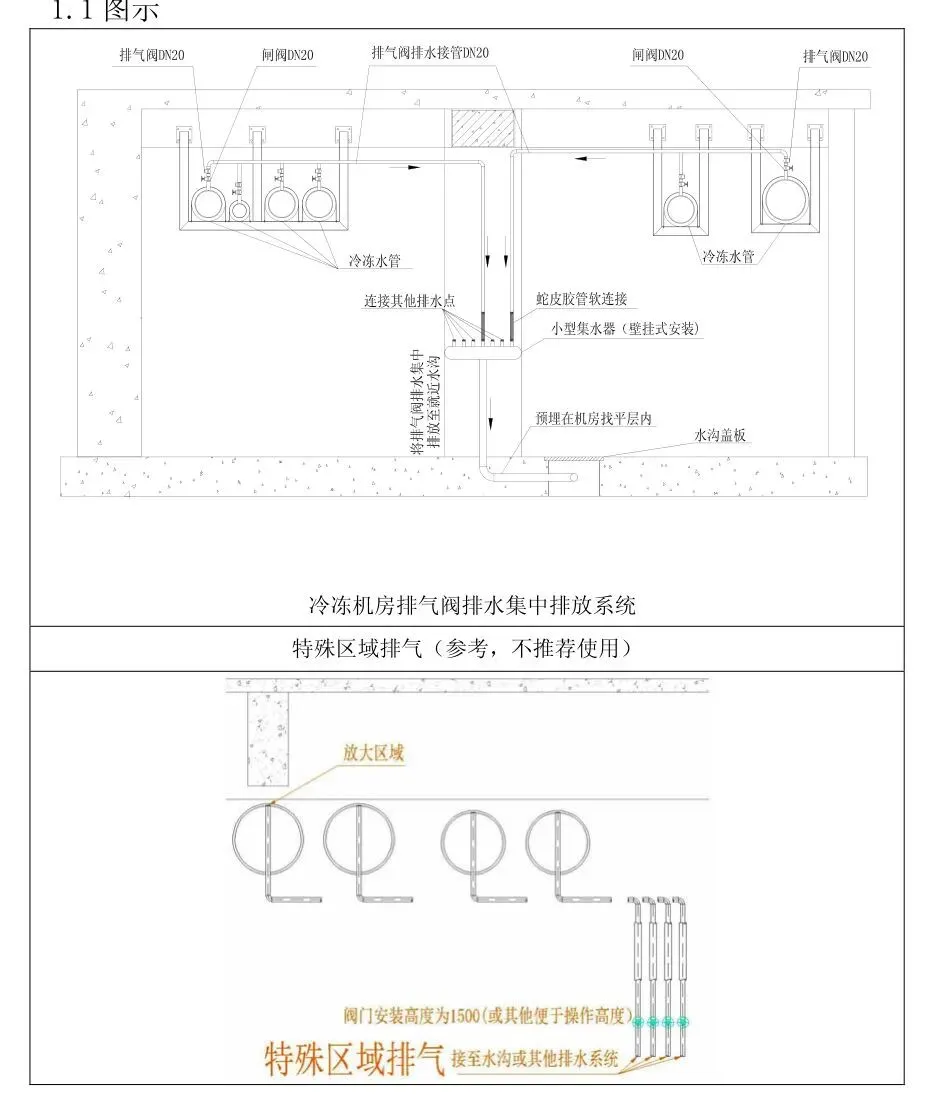

▲ 源文件第38页(印刷页28)|冷冻机房排气阀排水集中排放系统、特殊区域排气(参考,不推荐使用)——引自暖通分册(四)冷冻机房布置
1. 🔴 最容易做错的地方
①排气阀排水就地排放、不集中;②机房地面不做色带标识,验收时被说不规范;③落地支架直接搁在潮湿地面,不做护墩,半年就锈。
2. 📕 原文依据与数字
冷冻机房内排气阀排水管必须集中后排放;集中排放点主排水管需在土建地面找平时预埋至排水沟,并在水沟中安装顺水弯头。水泵及其它设备周边、集水坑周边涂100mm宽黄黑相间色带,色带内黄黑条角度45°;机房主走道两边涂50mm宽黄色色带;主走道为绿色,设备基础及辅助区域为蓝色。
3. ✅ 现场照着做
①土建找平前就把集中排水主管预埋到排水沟;②设备周边色带先划线再刷,宽100mm、45°;③落地支架位于潮湿处,用水泥护墩包住落地处防锈。
水泵装不好,一运行整层楼都跟着抖;软接被管道压力拉裂,更是泵房常见事。原文把三种减震做法、软接位置、惰性块配比和减震器计算公式全给了,还附了一个989kg水泵的完整算例。

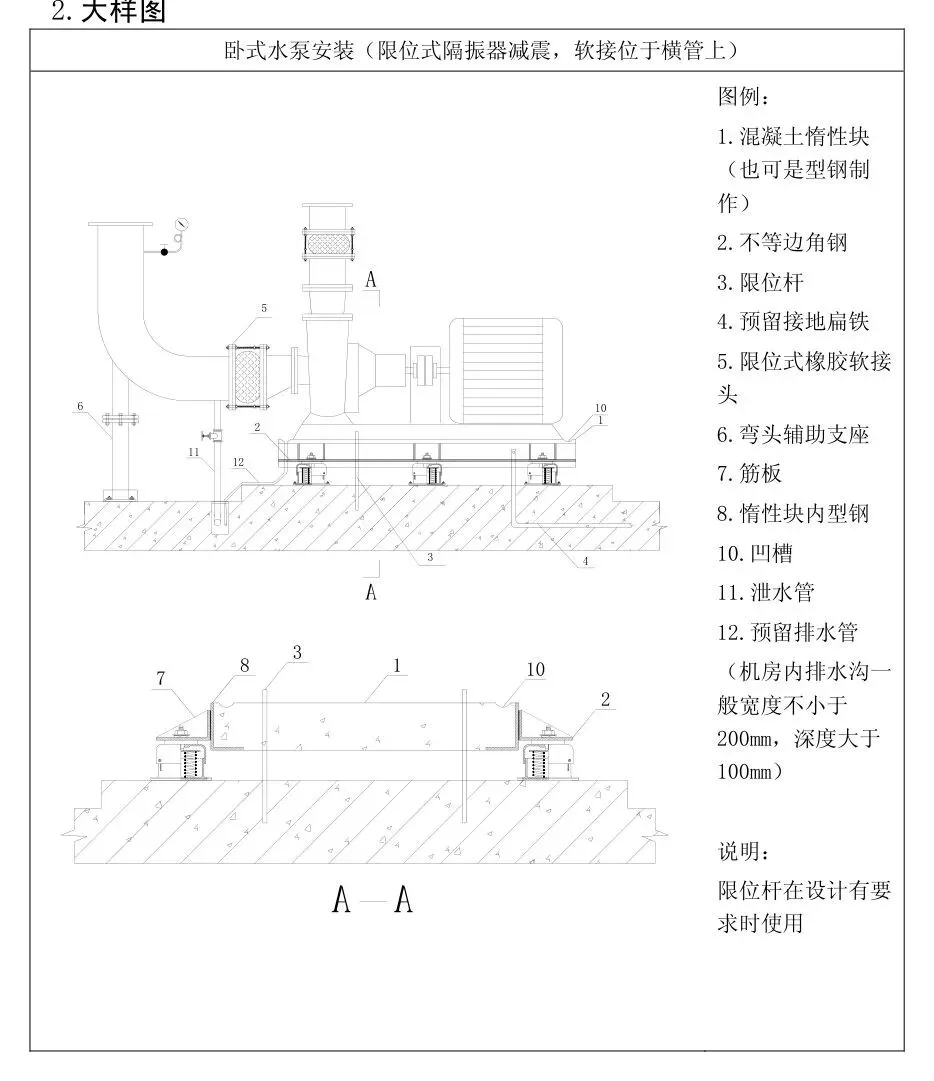

▲ 源文件第71页(印刷页61)|卧式水泵安装大样图(限位式隔振器减震,软接位于横管上)及图例、A-A剖面——引自暖通分册(十一)卧式水泵安装
1. 🔴 最容易做错的地方
①软接不装限位器,运行压力把软接拉裂;②惰性块做得太轻,起不到减震作用;③水泵槽钢基础不留排水孔,网格里常年积水。
2. 📕 原文依据与数字
惰性块质量应不小于水泵机组的总质量,一般宜为水泵机组总质量的1.0~1.5倍,高度为长度的1/10~1/8且不小于150mm;惰性块内钢筋用Φ12mm螺纹钢,每150mm双向双层排列;机房内排水沟一般宽度不小于200mm、深度大于100mm;软接建议采用成品限位软接,无成品时限位板钢板厚度不低于18mm。
3. ✅ 现场照着做
①软接必须安装限位器并固定牢,防止设备运行时管道压力破坏软接;②水泵进出口阀门前设旁通阀,管路冲洗时严禁冲洗水经过水泵;③槽钢基础预留排水孔,网格积水能顺利排出。
风管返工基本出在两处:吊架间距偷懒、防晃支架不做。原文把吊架规格表、最大间距表、防晃支架大样和保温风管的处理办法都给全了,照着查,不用猜。

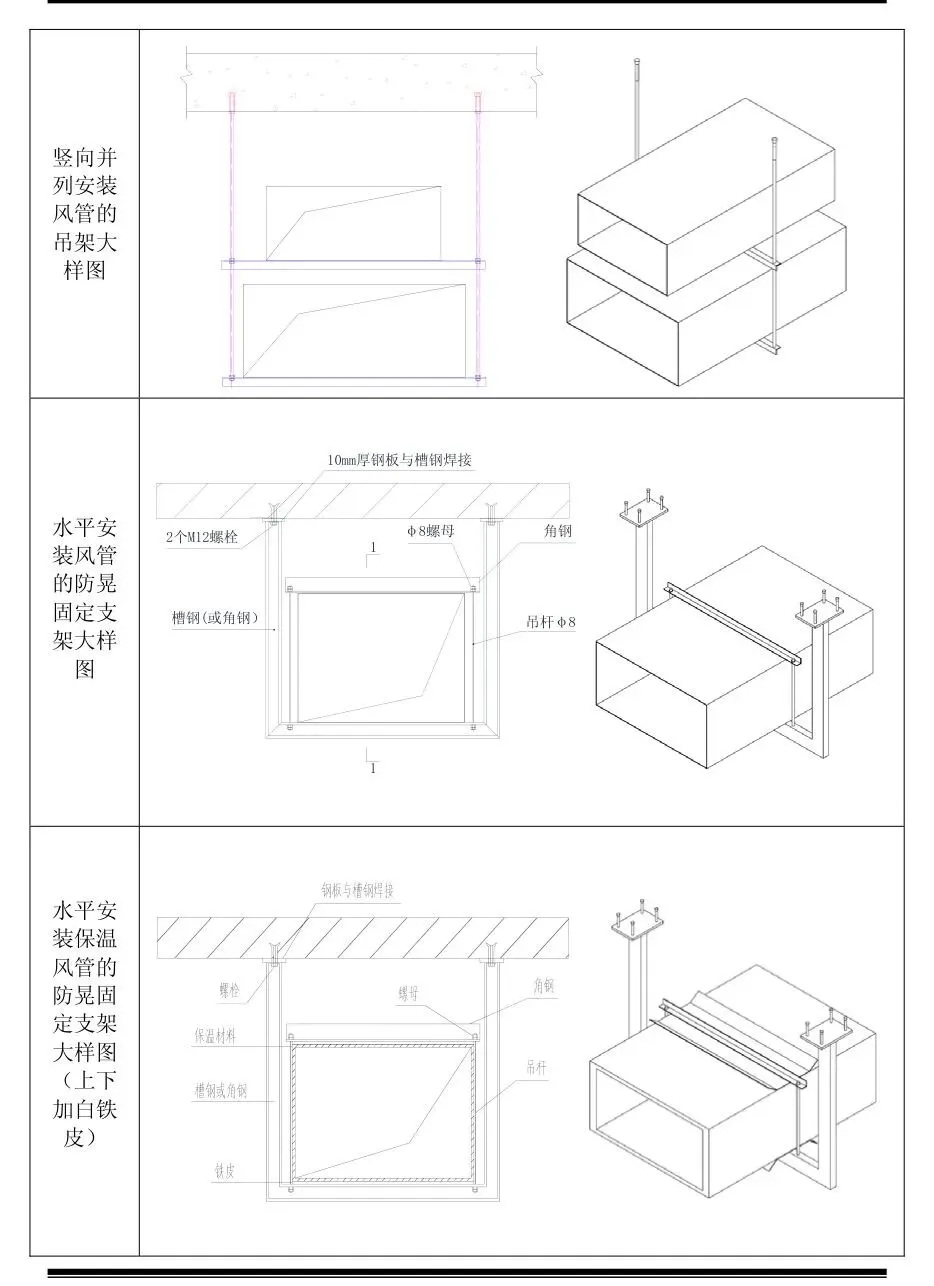

▲ 源文件第81页(印刷页71)|竖向并列安装风管吊架大样图、水平安装风管防晃固定支架大样图、水平安装保温风管防晃固定支架大样图(上下加白铁皮)——引自暖通分册(十二)风管水平安装
1. 🔴 最容易做错的地方
①支架、吊架的螺孔用电焊切割(原文要求机械加工);②法兰垫片凸入管内或突出法兰外;③保温风管在支架处加垫木(原文明确不加)。
2. 📕 原文依据与数字
明装风管水平安装,水平度允许偏差为3/1000、总偏差不大于20mm;法兰垫片厚度不小于3mm;水平弯管在500mm范围内设一个支架,支管距干管1200mm范围内设一个支架;水平悬吊风管长度超过20m时应设防晃支架,每个支管不应少于一个;吊架横担挠度小于9mm;吊杆规格b≤400取φ8、1000<b≤2000取φ10、2000<b≤2500取φ12。
3. ✅ 现场照着做
①安装遵循先上后下、先干管后支管;②保温风管在支架处只包白铁皮、不加垫木,保证保温材料连续;③支吊架螺孔机械加工,别动电焊。
穿墙、穿楼板是消防验收的必查项。套管厚度不够、封堵用普通材料、穿楼板不做挡水台,都是要整改的。原文把穿伸缩缝、穿防火墙、穿隔墙、穿楼板四张做法图都画了,还给了尺寸表。

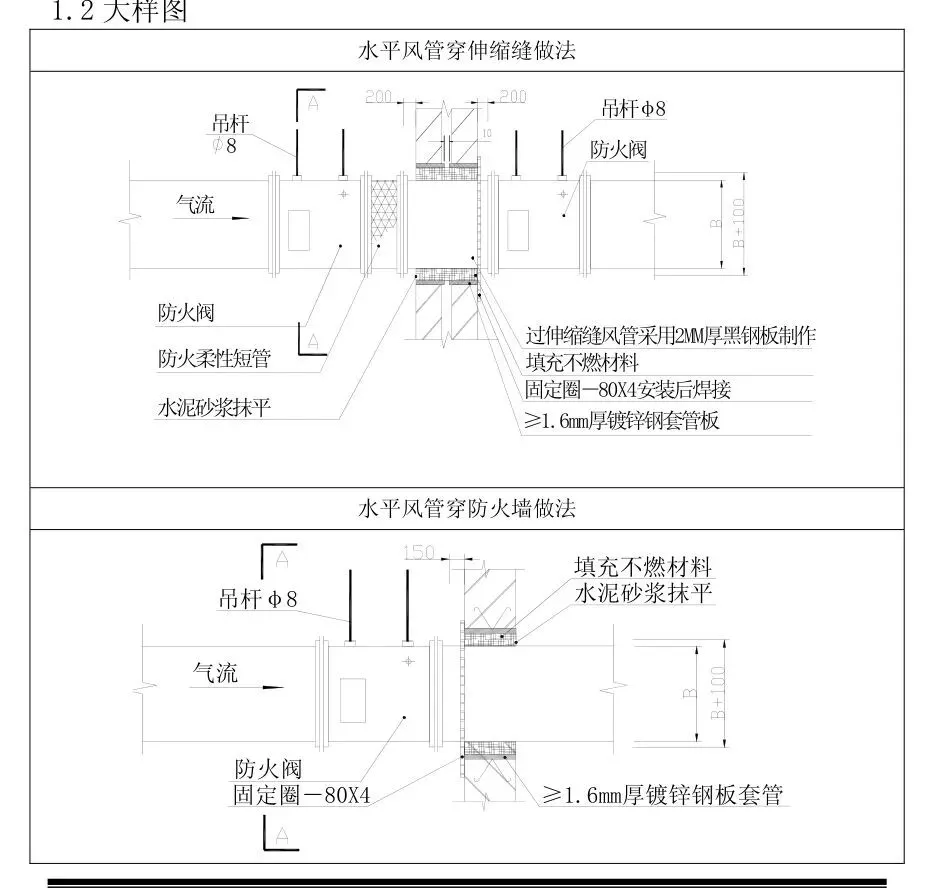

▲ 源文件第84页(印刷页74)|水平风管穿伸缩缝做法、水平风管穿防火墙做法——引自暖通分册(十三)风管穿墙、穿楼板安装
1. 🔴 最容易做错的地方
①风管穿过防火、防爆墙体或楼板时不设防护套管;②套管钢板厚度不足1.6mm;③风管与套管之间没做不燃柔性材料封堵。
2. 📕 原文依据与数字
根据GB50243第6.2.1条规定:风管穿过需要封闭的防火、防爆墙体或楼板时应设预埋管或防护套管,钢板厚度不应小于1.6mm;风管与防护套管之间应用不燃且对人体无危害的柔性材料封堵。防火板尺寸最少大于预留洞口50mm,四角用膨胀螺栓固定;风管吊架采用双螺母锁定,螺杆露出2~3扣。
3. ✅ 现场照着做
①穿伸缩缝、穿防火墙预留洞口加设1.6mm以上钢板套管,套管内填充不燃材料;②竖风管穿楼板处加设挡水台,穿设备层、机房、出屋面楼板要做地面防水;③成排风管穿楼板用一个整体挡水台。
填料这活儿看着小,一漏风全怪它。原文直接把填料按接法分成两类:普通空调走A型,防排烟或高温走B型,还附了三种垫料的耐热性能表,选型不用凭感觉。

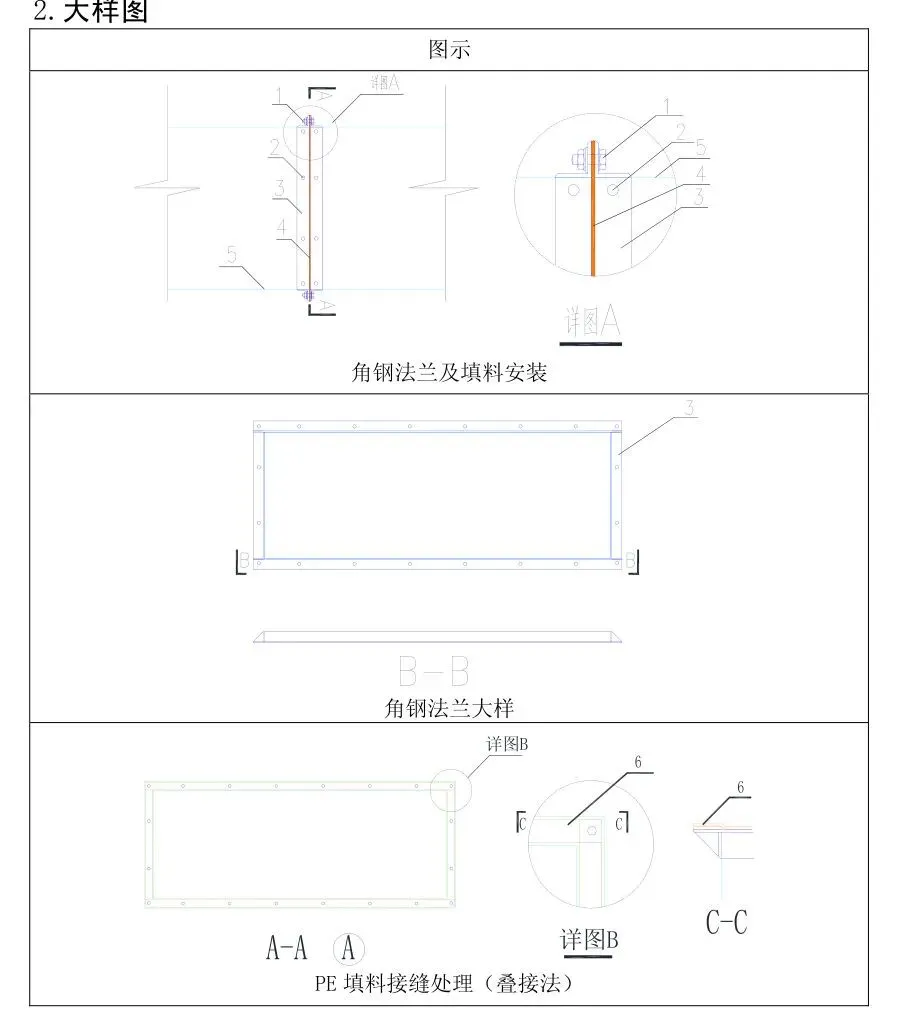

▲ 源文件第89页(印刷页79)|角钢法兰及填料安装、角钢法兰大样、PE填料接缝处理(叠接法)——引自暖通分册(十四)角钢法兰及填料安装
1. 🔴 最容易做错的地方
①防排烟系统用普通橡胶板;②填料厚度不足;③填料凸入管内或突出法兰外;④螺栓没均匀拧紧、螺母不在同一侧。
2. 📕 原文依据与数字
角钢法兰的螺孔大小与排列应一致,采用机械开孔;螺栓均匀拧紧,螺母应在同一侧。法兰填料厚度宜为3~5mm。输送温度低于70℃的空气选A型接法(可用橡胶板、闭孔海绵橡胶板等,推荐单面粘型PEF板);防、排烟系统或输送高于70℃的空气/烟气选B型接法(耐热橡胶板或不燃耐温防火材料,推荐特氟龙8501)。法兰填料不应凸入管内,也不宜突出法兰外。
3. ✅ 现场照着做
①按系统性质先定填料型号再采购;②填料控制在3~5mm,不凸入管内也不露法兰外;③按耐热性对号入座:岩棉类不燃A级600℃、玻璃纤维类不燃A级300℃、氯丁橡胶类难燃B1级100℃。
风口是最后一道脸面活。软连接省事,但变形、路径长了都影响通风效能,回风口用软连接更是原文明令禁止的。

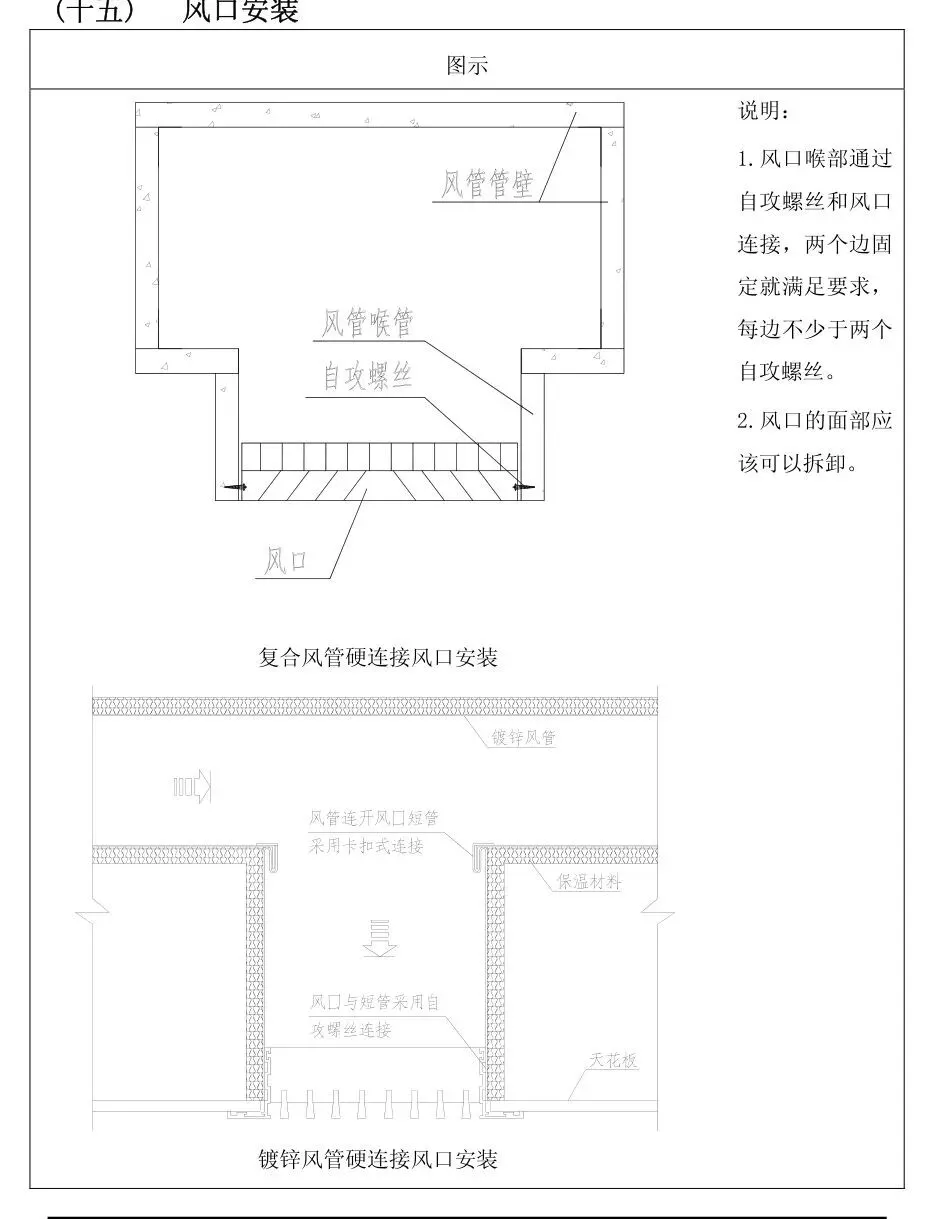

▲ 源文件第92页(印刷页82)|复合风管硬连接风口安装、镀锌风管硬连接风口安装及说明——引自暖通分册(十五)风口安装
1. 🔴 最容易做错的地方
①图省事全用软连接;②回风口做软连接;③风口喉部自攻螺丝数量不够,装完松动;④风口面部做成不可拆卸,后期没法检修。
2. 📕 原文依据
风口喉部通过自攻螺丝和风口连接,两个边固定即满足要求,每边不少于两个自攻螺丝;风口的面部应该可以拆卸。软连接时,喉管外侧四周必须紧压防锈薄金属板并做防火处理;回风口严禁做软连接;除空间有限不能使用硬连接以外不推荐软连接,因软接风管变形或路径过大都会影响通风效能。
3. ✅ 现场照着做
①优先采用硬连接;②每边不少于2个自攻螺丝,两个边固定即可;③风口面部做成可拆卸,方便后期清洗检修。
风盘返工十有八九是冷凝水漏和检修口留错位置。原文要求逐台做水压试验,冷凝水软管不超300mm,检修口要满足整机更换尺寸。

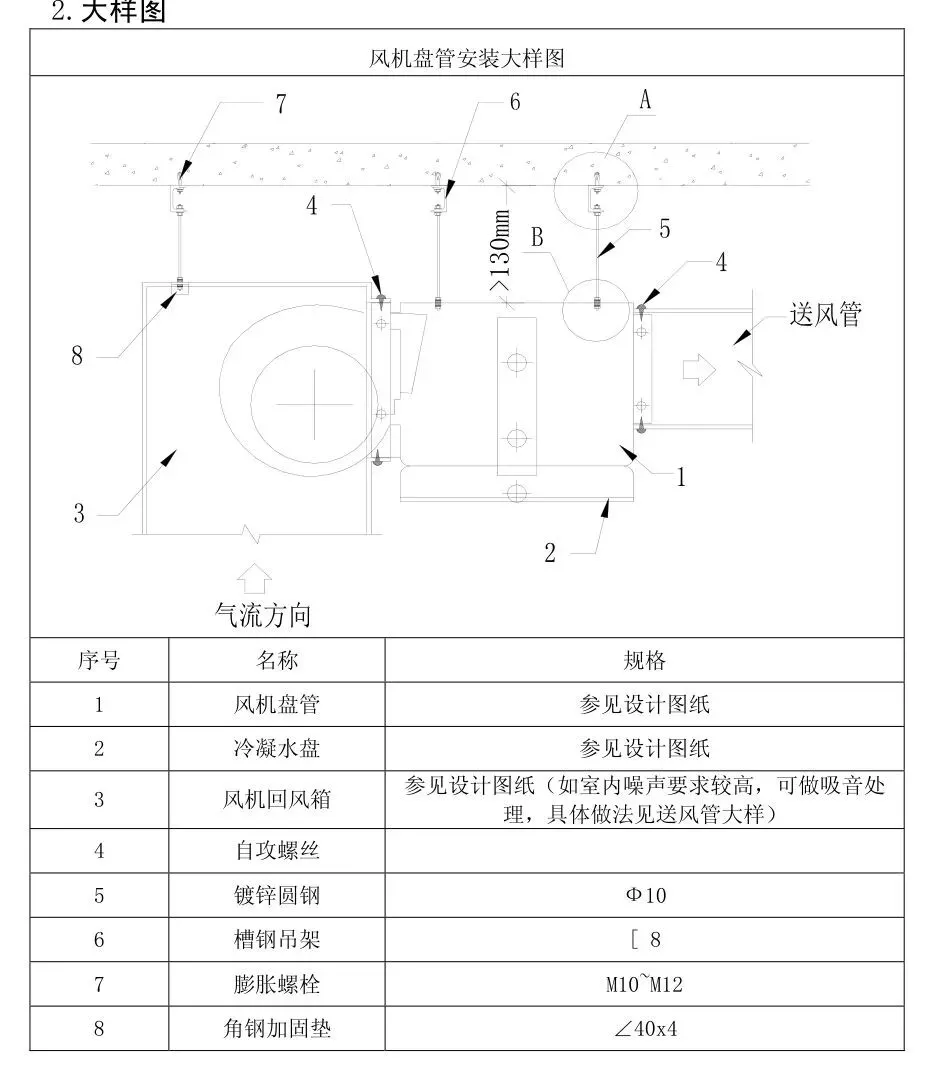

▲ 源文件第115页(印刷页105)|风机盘管安装大样图及配件表(含槽钢吊架[8、角钢加固垫∠40x4、镀锌圆钢Φ10)——引自暖通分册(十八)风机盘管安装
1. 🔴 最容易做错的地方
①风机盘管不做逐台水压试验;②冷凝水软管过长、坡度不对导致积水;③精装部位检修口没留够,整机换不了。
2. 📕 原文依据与数字
风机盘管应逐台进行水压试验,试验强度应为工作压力的1.5倍,定压后观察2~3min不渗不漏;凝结水管宜软性连接,软管长度不大于300mm,坡度正确、凝结水畅通、水盘无积水;客房用风机盘管到风口段长度不宜小于1800mm并加内衬吸音玻璃棉;连接管上的送回风风口暂时不开口,待吊顶图及装修图完善后再定位开口。
3. ✅ 现场照着做
①安装前先手动试、再通电试,机械部分不摩擦、电气部分不漏电;②风管、回风箱及风口与风机盘管采用镀锌钢板硬性连接;③精装部位先与装饰单位定好水阀、检修口位置再吊装,检修口尺寸要满足整机更换、水阀和凝水盘操作。
地暖是藏在地下的活,出了问题只能砸地板。原文把盘管三种布置形式、间距、伸缩缝和升温调试全给了,还特别强调填充层浇筑时管道必须带压。

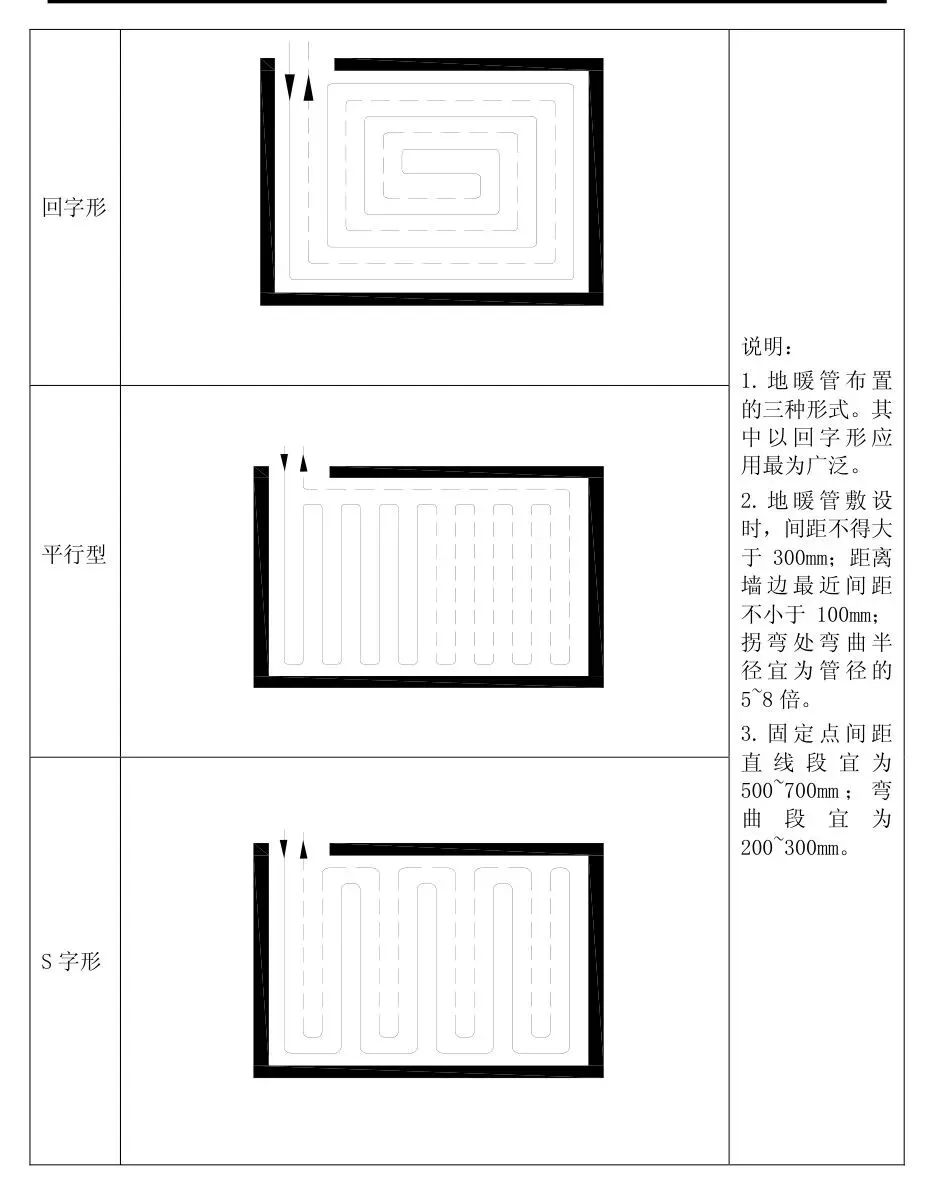

▲ 源文件第145页(印刷页135)|地暖管回字形、平行型、S字形三种布置形式及间距说明——引自暖通分册(二十四)地暖系统
1. 🔴 最容易做错的地方
①盘管间距过大或距墙太近;②户内地暖管出现接头;③填充层浇筑时管道不带压,被压扁或压破;④伸缩缝不做或宽度不够。
2. 📕 原文依据与数字
地暖管敷设间距不得大于300mm,距离墙边最近间距不小于100mm,拐弯处弯曲半径宜为管径的5~8倍;固定点间距直线段宜为500~700mm、弯曲段宜为200~300mm。辐射采暖地板面积超过30㎡或长边超6m,设置宽度不小于8mm的伸缩缝;与内外墙、柱等垂直部件交接处设置宽度不小于10mm(装饰层为木地板时不小于14mm)的伸缩缝;过伸缩缝柔性塑料套管长度不小于400mm;户内各回路地暖管不允许出现接头。
3. ✅ 现场照着做
①绝热层施工前地面找平、清扫干净,电线管只允许垂直穿过地板供暖层;②砼填充层浇筑过程中必须保证地暖管带压;③调试时供水温度比环境温度高10℃(且不高于32℃)持续运行48h,之后每隔24h升3℃,直至设计供水温度,再对每组分集水器逐路调节。
📝 总结提醒
1. 支架先自查三样:立管承重/固定支架、导向支架、伸缩节,槽钢型号按DN对表选,别凭经验。
2. 穿墙、穿楼板先看套管钢板够不够1.6mm、封堵材料是否不燃,这是消防验收必查项。
3. 水泵软接必须带限位,惰性块重量按水泵机组总质量的1.0~1.5倍算,别偷轻。
4. 风管吊架间距按表查,水平悬吊风管超过20m必须加防晃支架,每个支管不少于一个。
5. 风机盘管逐台做1.5倍水压试验、冷凝水软管≤300mm,精装部位检修口提前留够整机更换尺寸。
6. 地暖盘管间距不超300mm、距墙不小于100mm,户内不得有接头,填充层浇筑必须带压。
7. 进入小程序金瓦刀工具箱→工程资料→搜索关键字:如机电预制加工→全解读一键直达!或可点击左下角阅读原文与我聊天免费获取更多更丰富内容!

E N D


金瓦刀.锋言锋语
微信扫码金瓦刀工具箱


👍 点个赞 | 📁 收藏备用 | 📤 转发分享
来源:中建三局第一建设工程有限责任公司安装公司《机电安装工程施工工艺标准》暖通工程分册。文中配图均为该文件原文页截图。本文为企业标准学习交流,具体以设计图纸及现行国家、行业标准为准。资料详见https://t.zsxq.com/q2cSU
