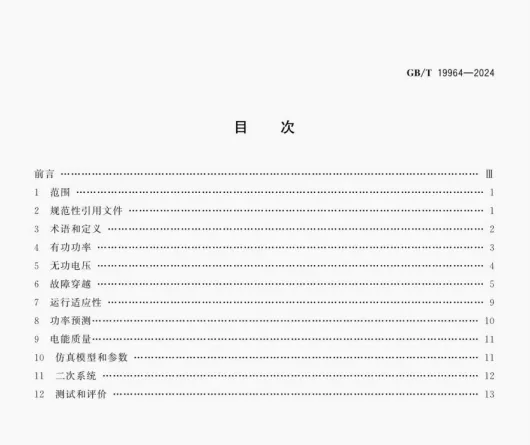

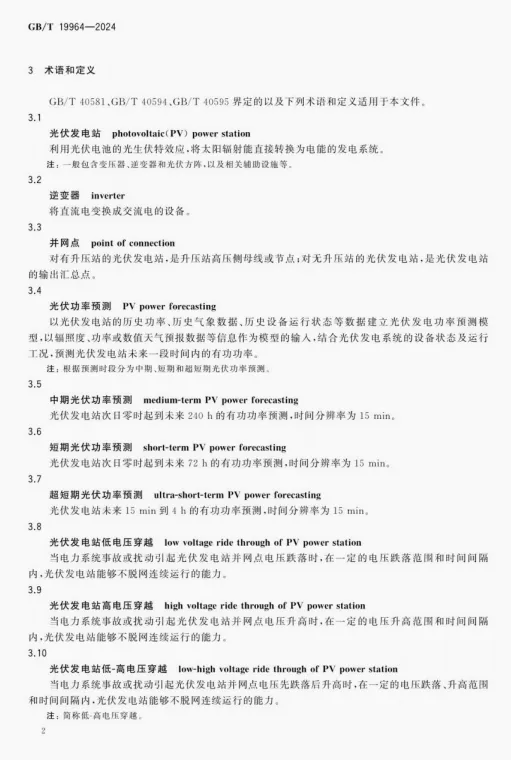

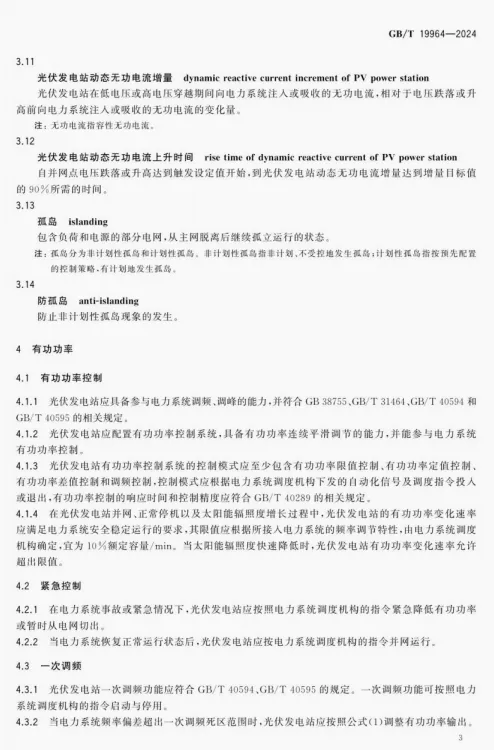

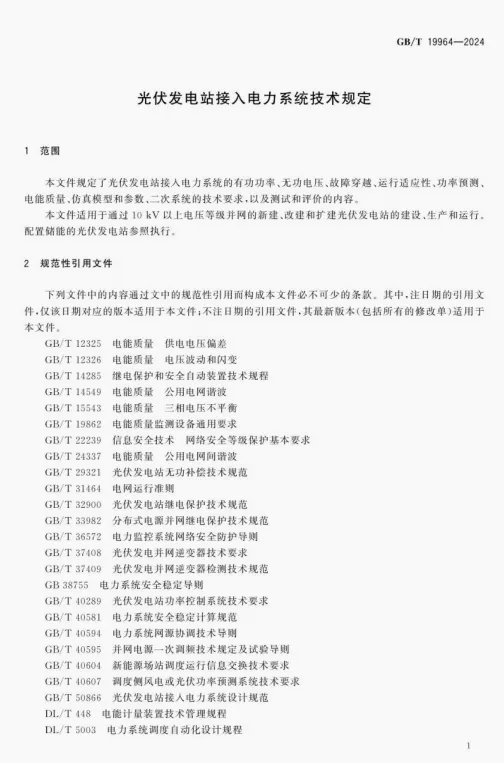

GBT19964-2024光伏发电站接入电力系统技术规定,本标准为10kV 及以上集中式光伏电站现行唯一并网国标,2024-03-15 同步发布并实施,全文废止旧版 GB/T 19964-2012,无局部修订文件。适用10kV、35kV、110kV、220kV 集中式地面光伏、农光 / 渔光互补大型电站,配套储能光储一体化电站参照执行;与工商业 10kV 及以下 GB/T 29319-2024、户用单相 GB/T 33342-2026 适用场景严格区分、不可替代,配套 DL/T 2041-2025 承载力评估导则联合使用。

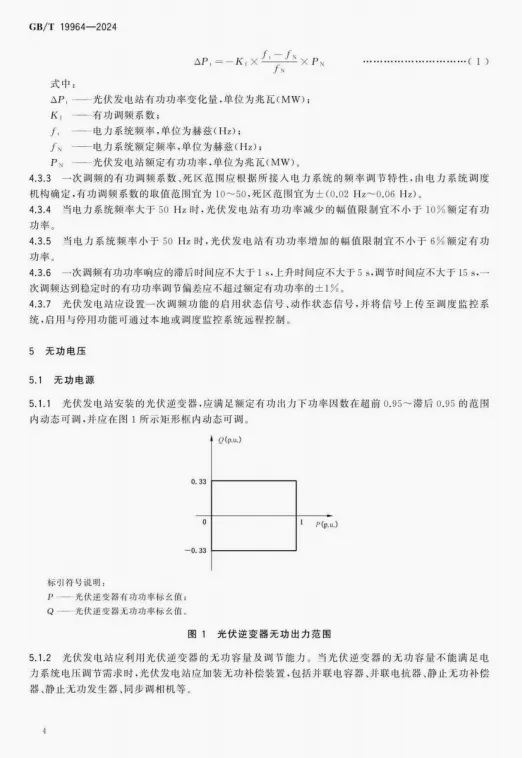

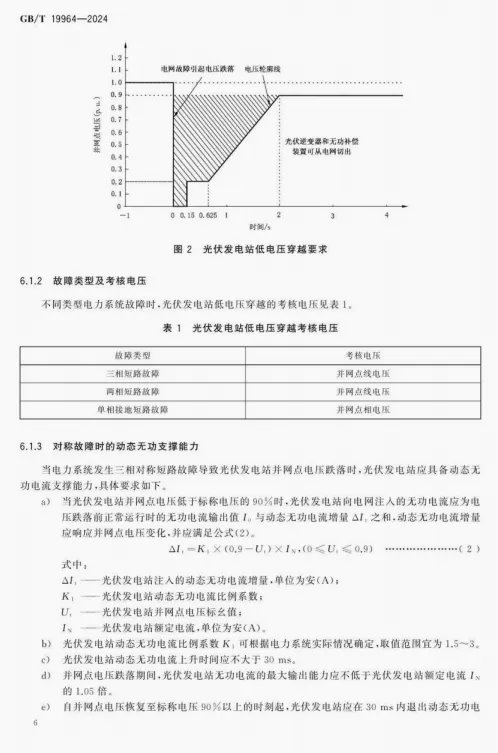

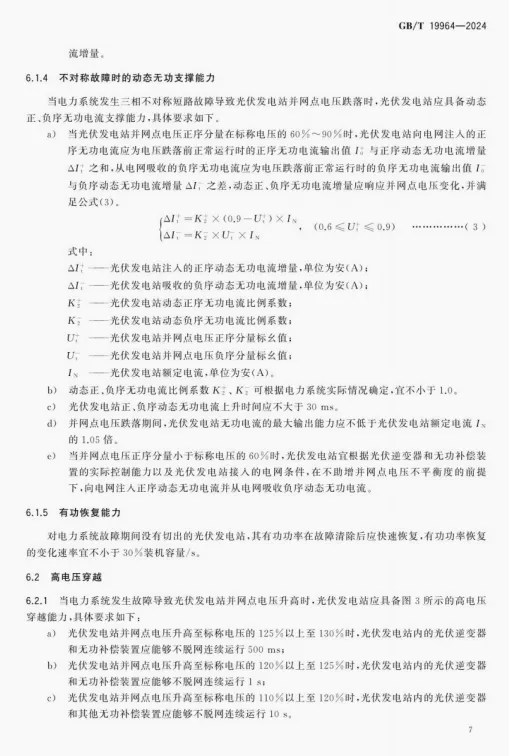

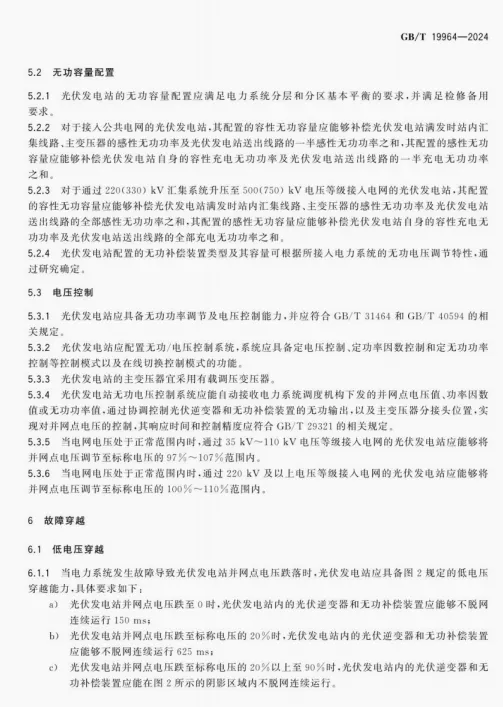

本标准为国家级推荐性并网规范,完整覆盖集中式电站有功调控、无功电压、高低电压穿越、一次调频、功率预测、电能质量、继电保护、二次通信、仿真建模、并网检测全维度硬性指标,适配大容量新能源高渗透电网稳定运行需求。核心升级强制技术要求:一是LVRT/HVRT 故障穿越,低电压动态无功支撑系数 1.5~3,新增连续两次故障不脱网耐受能力,120% 额定高压可持续运行≥1s;二是有功一次调频,频率死区≤±0.05Hz、调节系数≥20,调节响应≤5s,功率升降速率 10% 额定容量 / 分钟;三是强制三级功率预测(超短期、短期、中期),收紧预测误差至 ±3%;四是全站配置 AGC/AVC 自动调控系统,无功运行区间拓宽至功率因数 ±0.95;五是新增间谐波管控,全站装设电能质量在线监测装置,并网仿真模型误差严控≤5%。
继电保护、安稳控制规范孤岛保护、故障快速隔离、联切负荷逻辑;二次系统要求调度双通道,实现全站可观、可测、可调、可控,实时上传全站运行数据。标准完整规定型式试验、现场涉网验收全套检测项目,是集中式光伏接入系统方案、逆变器选型、电网并网审核、涉网试验、竣工验收的法定核心依据,2024 年 3 月 15 日后新建、改扩建 10kV 以上集中光伏项目必须执行本标准。
