一、高大模板工程:定义与构造要点
首先,什么才算“高大模板”?

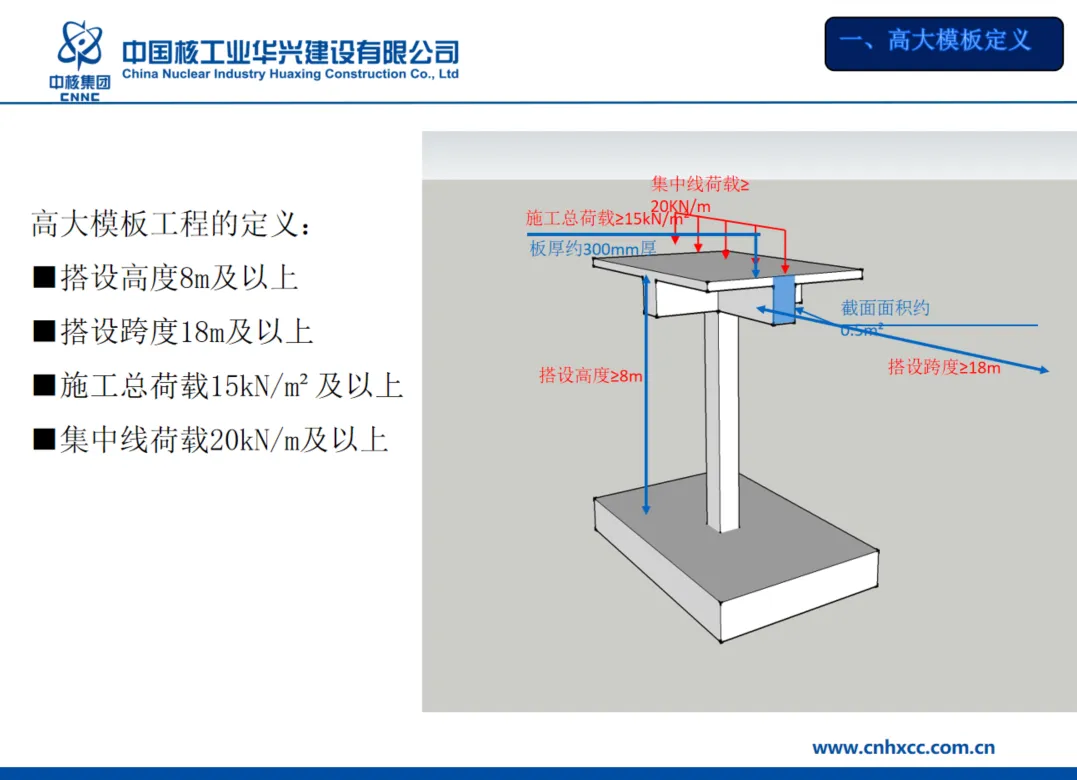

根据国家相关规定,当模板支撑体系满足以下任一条件时,即被认定为高大模板,需要组织专家论证:
搭设高度 ≥8m
搭设跨度 ≥18m
施工总荷载 ≥15kN/m²
集中线荷载 ≥20kN/m
专项方案应包含哪些核心内容?

一份完整的专项施工方案,应涵盖工程概况、编制依据、施工计划、工艺技术、安全保证措施、人员分工、验收要求、应急处置以及详细的计算书和图纸。

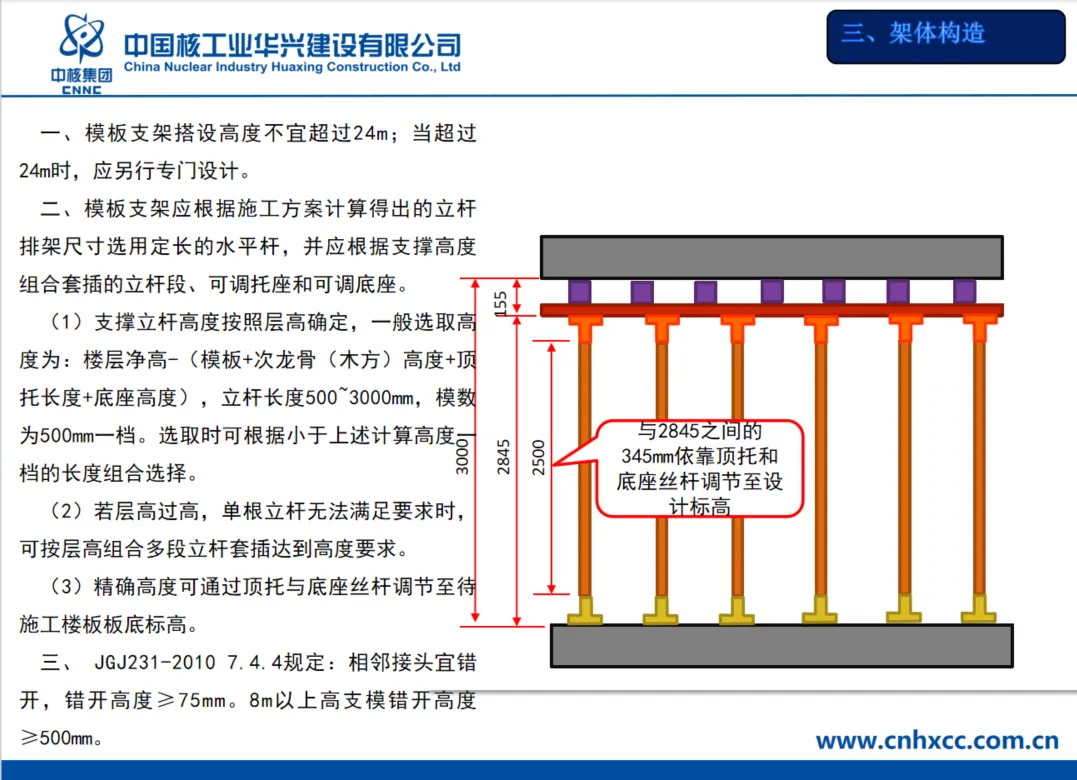

承插型盘扣式支架的构造规定(以搭设高度<24m为例):
立杆连接:相邻立杆连接套管接头的位置宜错开,当模板支架高度大于8m时,错开高度不宜小于500mm。
水平杆:长度宜按0.3m、0.6m、0.9m、1.2m的模数选取。梁和板的立柱,其纵横向间距应相等或成倍数。
剪刀撑与斜杆:
搭设高度≤8m:架体四周外立面第一跨每层设竖向斜杆,整体底层及顶层设竖向斜杆,内部区域每隔5跨由底至顶设竖向斜杆或扣件式剪刀撑。
搭设高度>8m:竖向斜杆应满布设置,步距≤1.5m,沿高度每隔4个标准步距应设置水平层斜杆或扣件钢管剪刀撑。
水平剪刀撑:采用Φ48×3.2钢管搭设,并涂装醒目的颜色以便区分回收。搭高≥6m且<8m时,最顶层设一道;搭高≥8m时,每4个步距设一道。
可调顶托与底座:
顶托:伸出顶层水平杆的悬臂长度严禁超过650mm,丝杆外露长度严禁超过400mm。
底座:调节丝杆外露长度不应大于300mm,扫地杆离地高度不应大于550mm。
其他关键规定:高大模板支架最顶层的水平杆步距应比标准步距缩小一个盘扣间距,并宜与周围已建结构进行可靠拉结。
二、高大模板的设计计算经验
计算不能孤立于构造,必须遵循 “最不利原则” ,考虑最不利的荷载组合和作用位置。

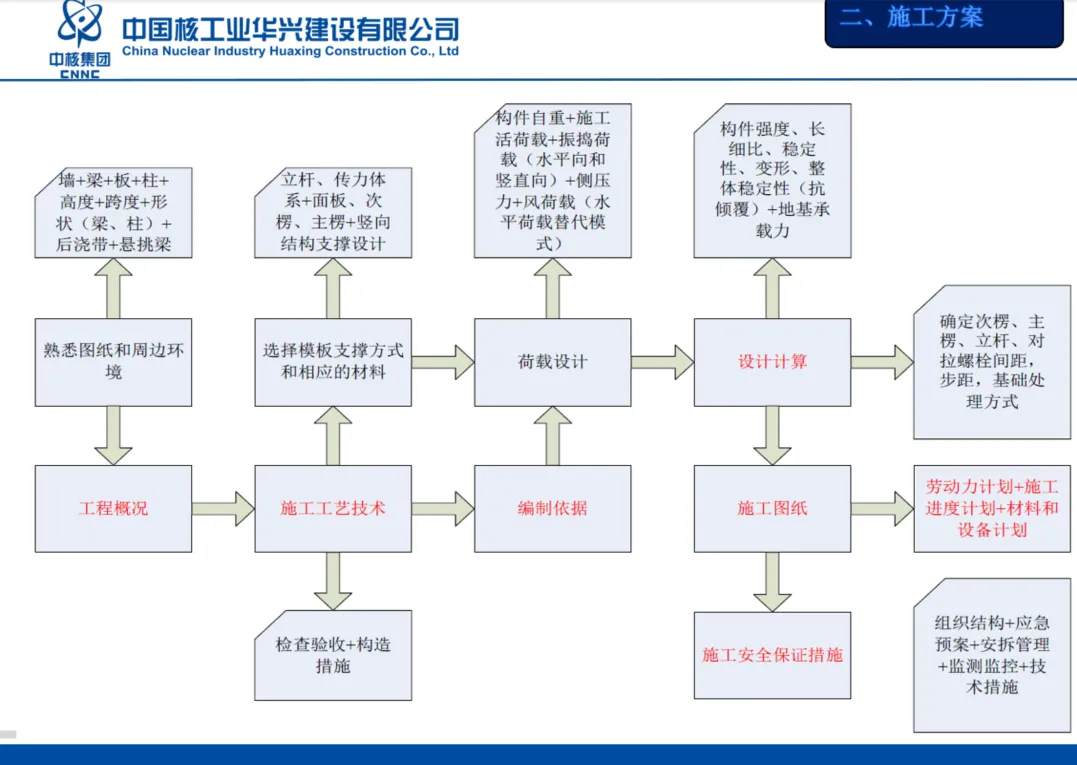

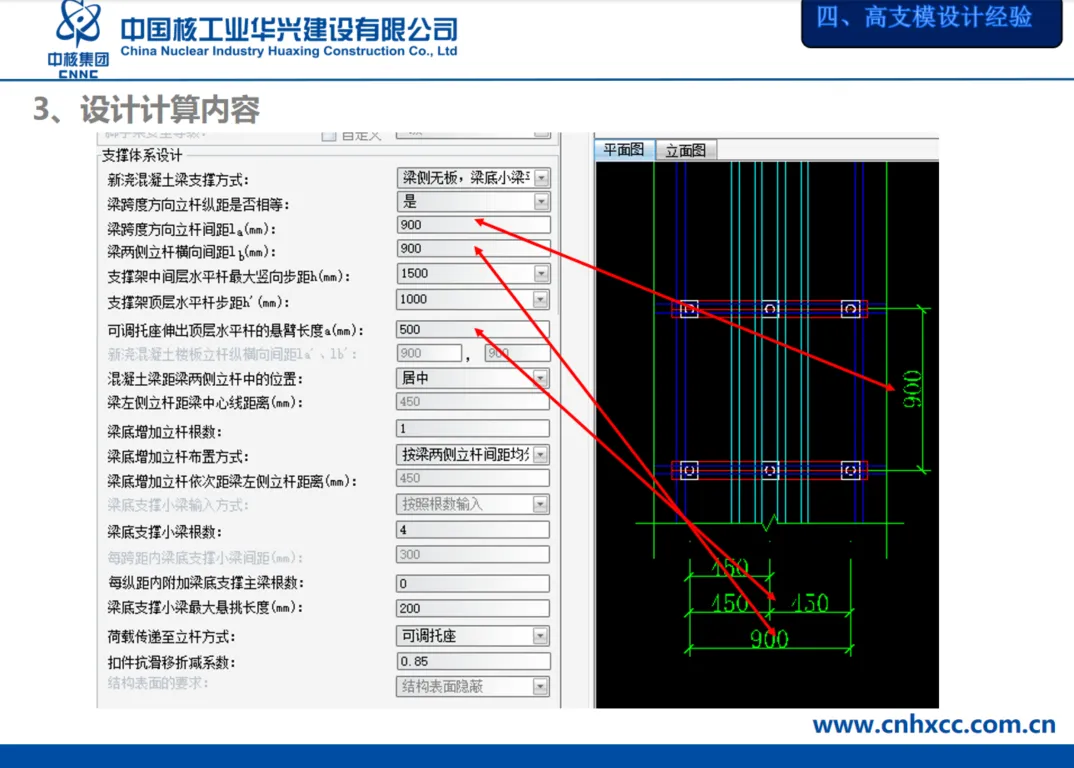

【要点】设计计算主要内容包括:

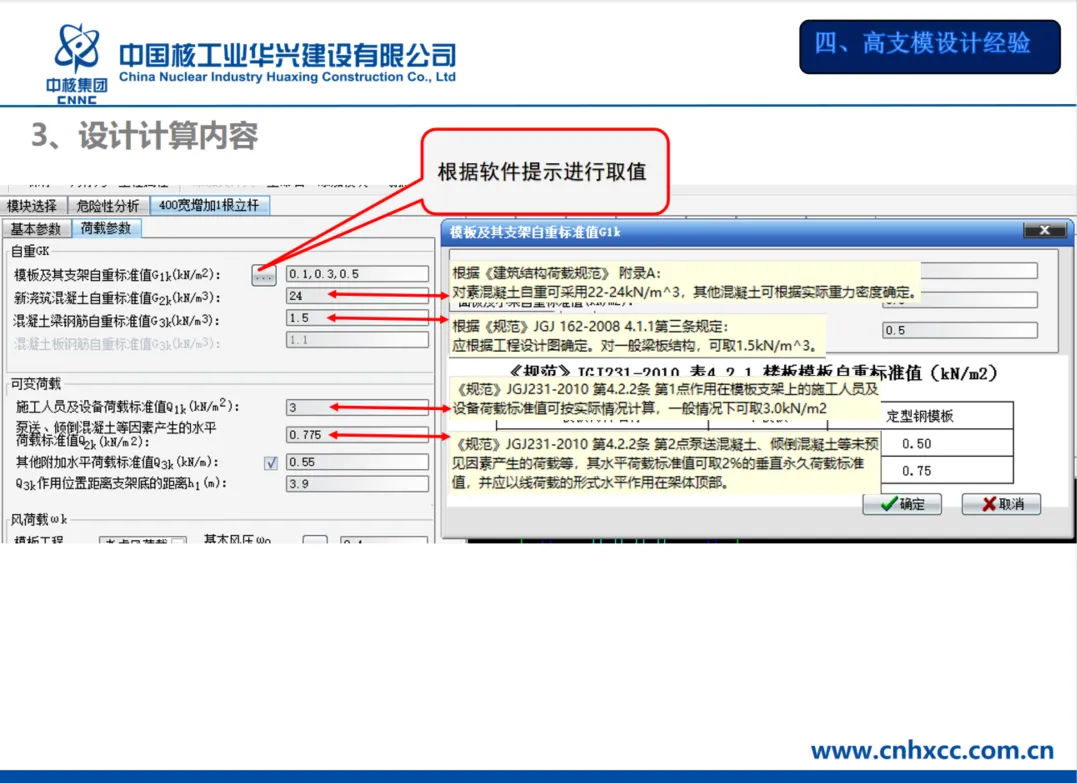

荷载设计:明确模板自重、混凝土自重、钢筋自重、施工荷载等标准值。
支撑体系设计:需详细确定支撑方式、立杆间距(纵横向)、水平杆步距、可调托座悬臂长度、荷载传递方式等数十项参数。

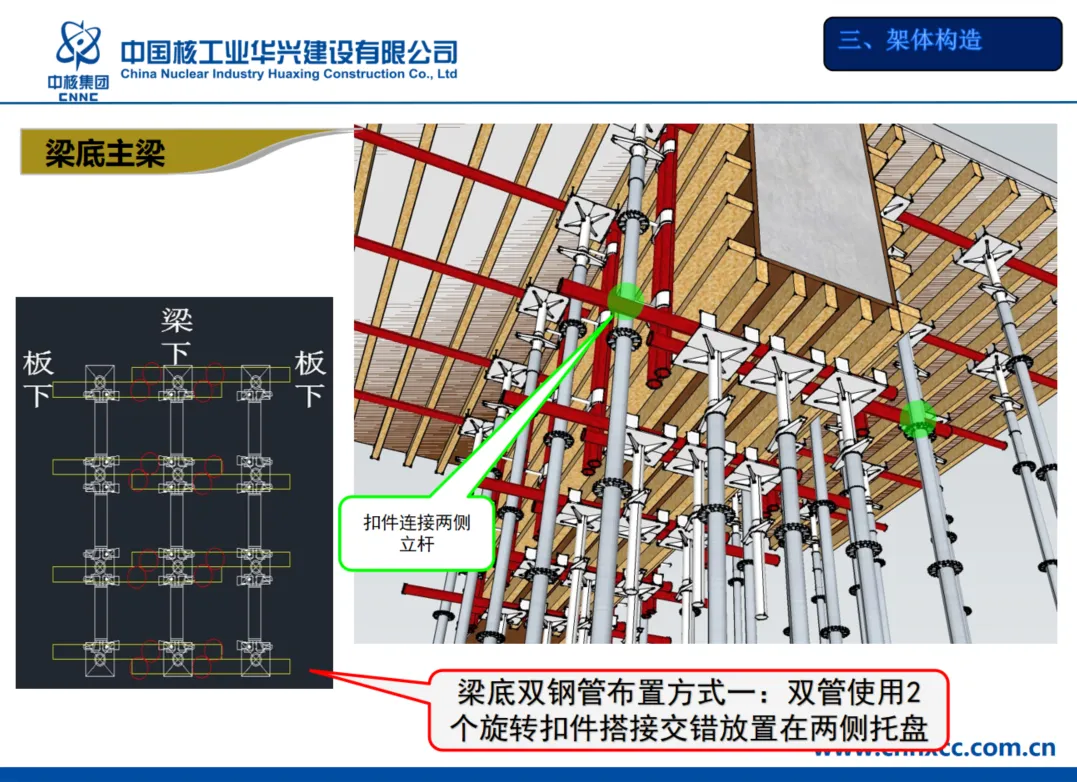

构件验算:需对面板、小梁、主梁、可调托座、立杆及地基基础进行逐项验算。
参数优先确定原则:设计时应先板后梁,保证顶托悬臂小于650mm,控制底座外露在350-400mm。梁两侧立杆间距宜为250-300mm,且梁下托杆应避开盘扣节点。
平面布置原则:先布置梁,再布置板,斜梁最优先布置,并需一并考虑地面坑洞的影响。
三、施工流程关键步骤
弹线定位:依据方案图纸弹出立杆位置,梁边线用红三角区分。
搭设流程:遵循“底座定位→立杆搭设→安装扫地杆→安装各步距水平杆→安装水平剪刀撑→安装可调托座及龙骨模板→安装竖向斜杆”的顺序。
混凝土浇筑:应制定合理的浇筑路径。研究表明,不当的浇筑方式会导致支撑架内力分布不均,在局部浇筑过程中就可能出现最大轴力,引发坍塌风险,应予以避免。
四、悬挑脚手架核心规定

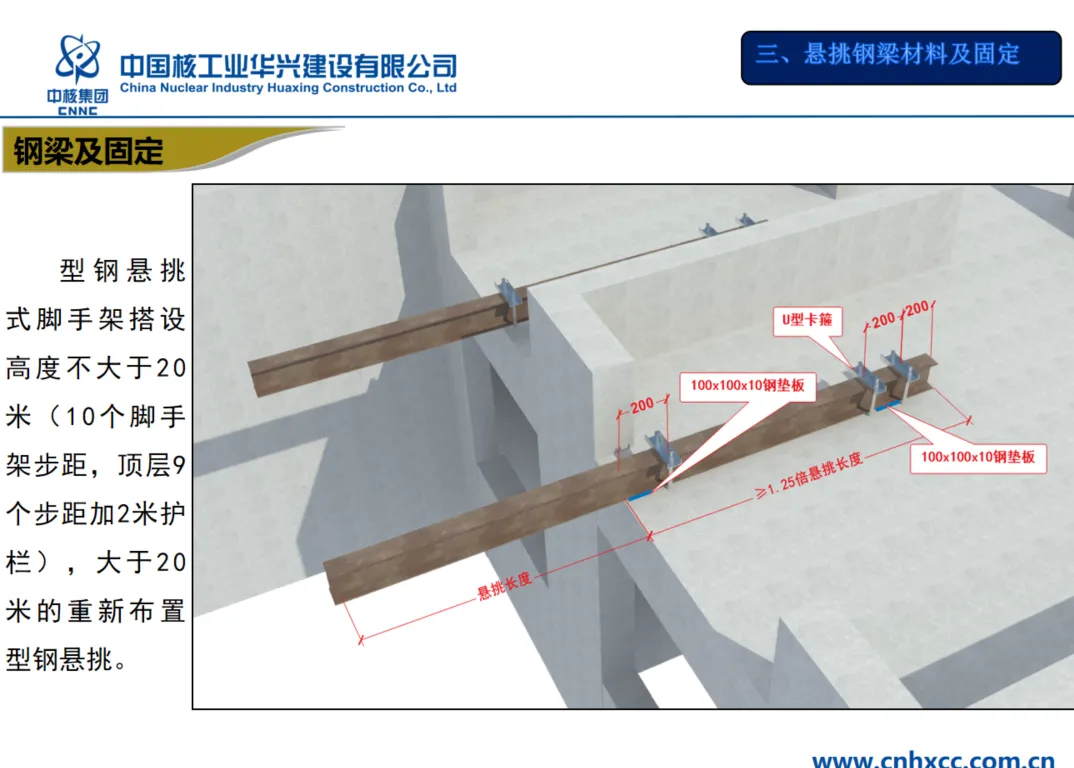

基本规定:型钢悬挑式脚手架的搭设高度不宜大于20米(约为10个步距)。超过20米需重新布置悬挑或组织专家论证。
悬挑钢梁形式:主要有普通型钢悬挑梁、联梁型钢悬挑和新式上拉式悬挑等。

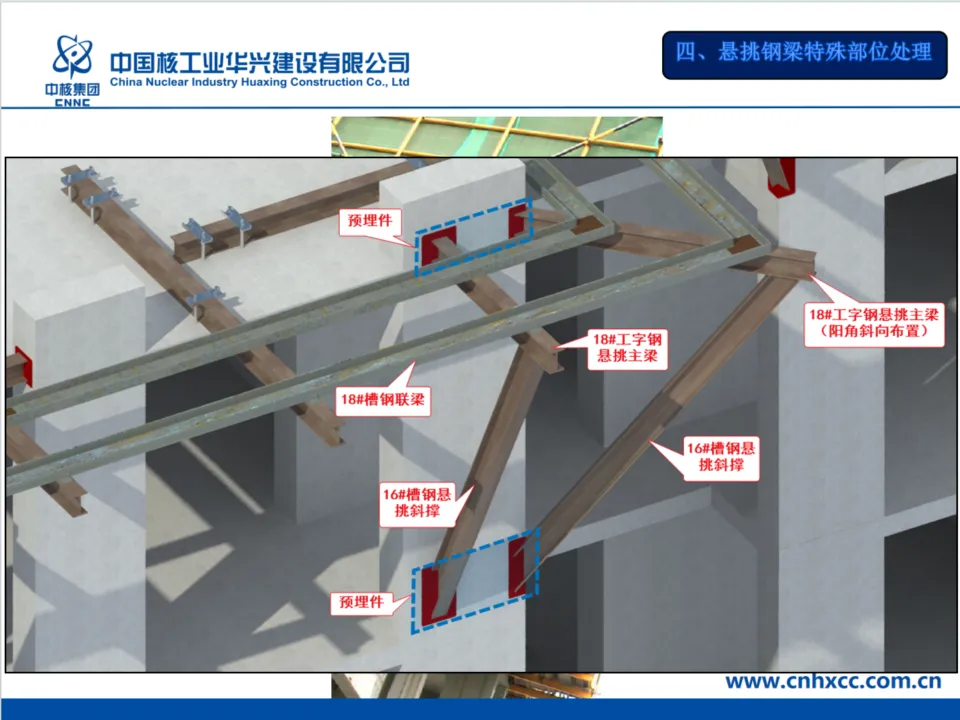

【要点】悬挑钢梁材料及固定要求:
型钢规格:宜采用双轴对称截面型钢,截面高度不应小于160mm。
固定原则:悬挑端应在两处及以上固定于混凝土结构。固定段长度不应小于悬挑段长度的1.25倍。
锚固件:固定端应采用2个(对)及以上U型钢筋拉环或锚固螺栓,预埋至混凝土梁、板底层钢筋位置并与之牢固连接。U型环常采用HPB300级Φ18以上圆钢制作。

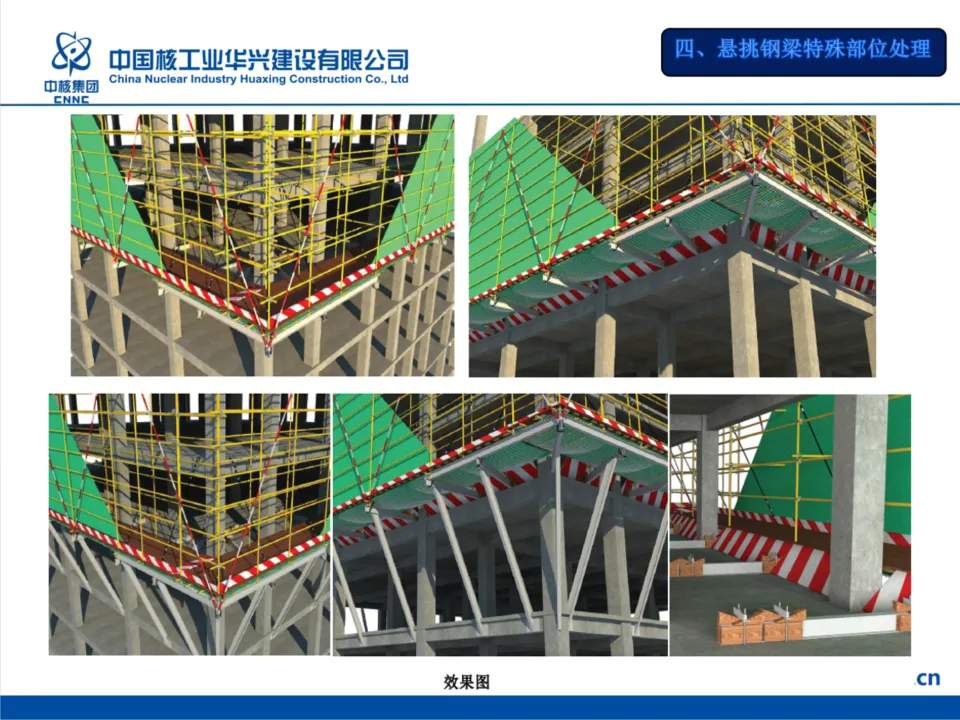

限位措施:在型钢悬挑梁端部应焊接Φ25钢筋,作为架体立杆的固定限位。
五、其他至关重要的注意事项
施工荷载控制:模板上的施工荷载应均匀堆放,总荷载不得超过设计值,规范要求施工均布荷载不超过3kN/m²(约300公斤/平方米)。
混凝土浇筑方向:必须进行专项规划,避免从一端向另一端单向推进等不均衡的浇筑方式,以防支撑架受力不均。
普通钢管连接:当使用扣件式钢管进行模数调节时,需确保连接形成稳固几何形状,并应连接两侧的盘扣立杆。在支模架中应避免选用2.0m长的水平杆。
模板拆除:必须履行拆模申请手续,待同条件养护试块强度达到规定要求(根据构件类型和跨度,达到设计强度的50%、75%或100%)后方可批准拆模。
